2010

November 2010

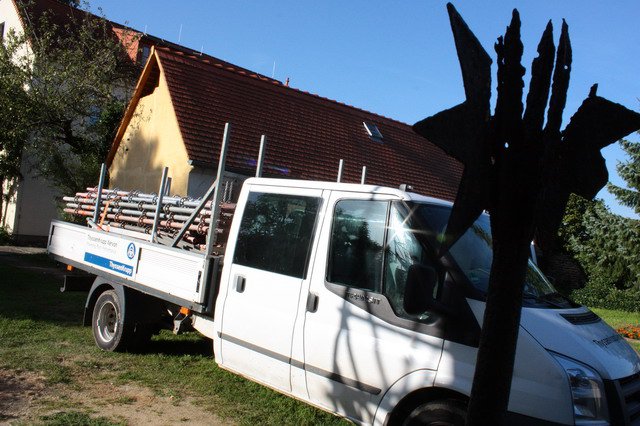

Die Firma Guschel aus Mölbis hat mit den Arbeiten zur Außenanlage begonnen. Zunächst wird das Gelände auf das Niveau des Fußbodens in der Kirche abgesenkt, danach werden Entwässerungsleitungen verlegt, die Fallrohre der Dachentwässerung angeschlossen und der Ringerder für die Blitzschutzanlage verlegt und angeschlossen. Außerdem verlegen Mitglieder und Freunde des Vereins die notwendigen Stromkabel für die Außenbeleuchtung, stellen drei speziell hergestellte Pfosten für die Strahler auf und schaffen es rechtzeitig zum 1. Advent, zumindest zwei Stück davon funktionsfähig anzuschließen. Dann kommt, noch im November, der Winter...

22. November 2010

Der vom Landesamt für Denkmalpflege beauftragte Orgelsachverständige Dr.Hodick aus Dresden besichtigt die Kirche und den im Dachstuhl noch vorhandenen historischen Blasebalg der Orgel. Er äußert sich sehr erfreut, dass es nun möglich ist, die im Jahr 1996 ausgelagerte wertvolle Poppe- Orgel wieder in der Kirche aufzustellen. Die von ihm erarbeitete umfangreiche Stellungnahme soll eine wichtige Grundlage für den nun in Gang zu bringenden Wiederaufbau der Orgel sein.

 Stellungnahme downloaden... (Größe: ca. 480 kB)

11. Oktober 2010

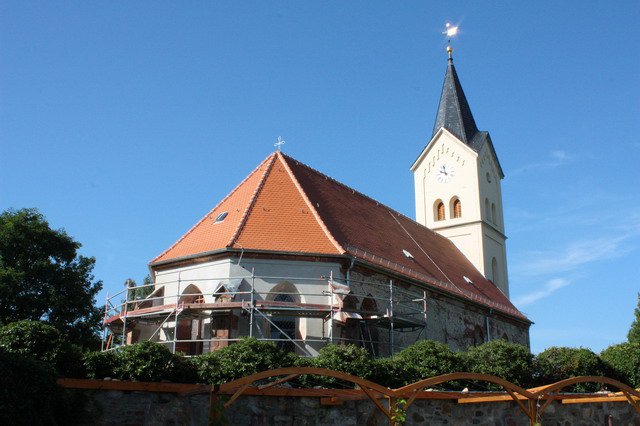

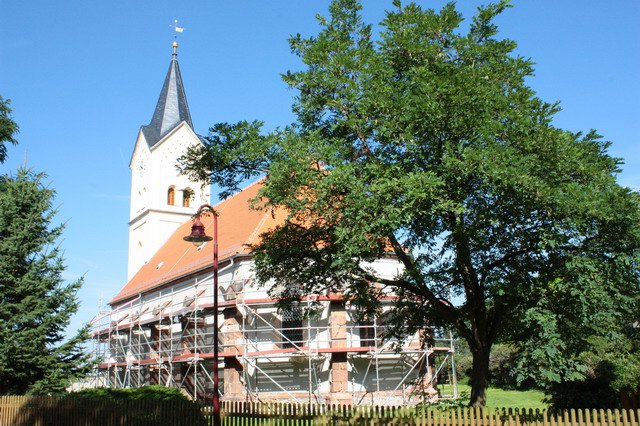

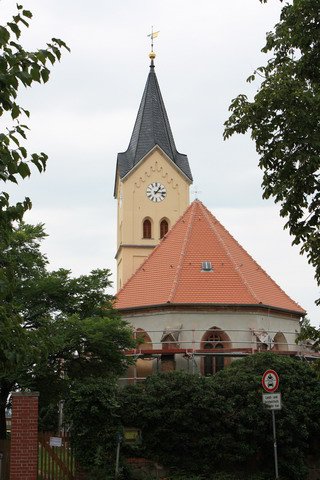

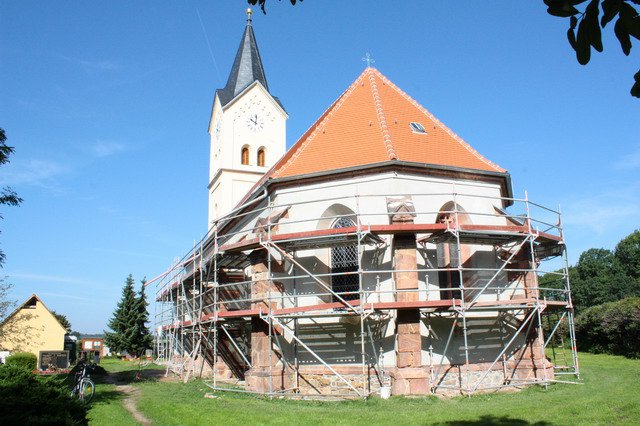

Die Fa. ThyssenKrupp demontiert das Fassadengerüst, das Kirchengebäude erstrahlt an seinen Hauptfassaden wunderbar restauriert in der herbstlichen Sonne. Die Arbeit der beteiligten Handwerksbetriebe wird vielfach gelobt. Ein paar Fensterbleche fehlen noch, die von der Fa. Schröter aus Kitzscher in den folgenden Tagen montiert werden.

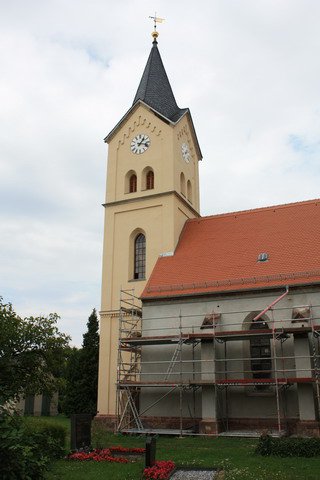

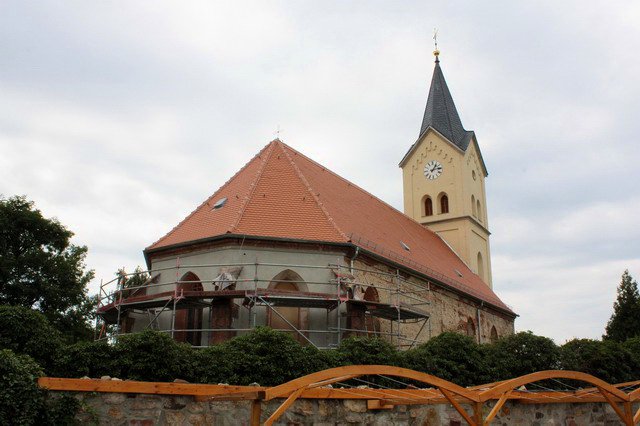

23. September 2010

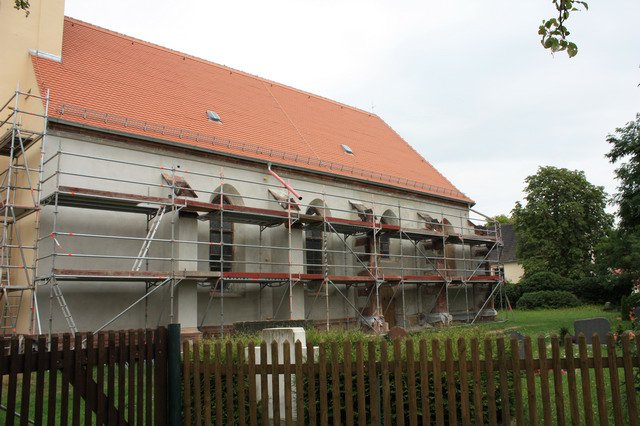

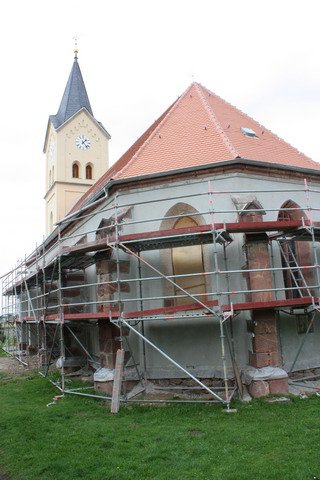

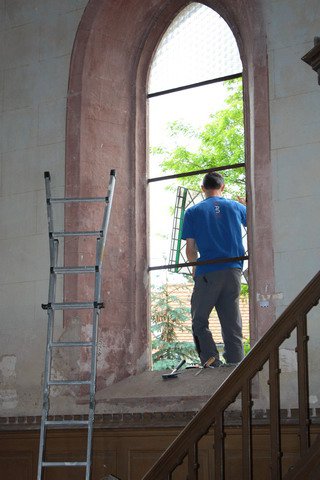

Die gerüstabhängigen Fassadenarbeiten des 1. Bauabschnitt sind abgeschlossen. Durch die Fa. Hellriegel aus Trages werden auf der Südseite der Fassade die neuen Holzfenster montiert und die Fa. Kutzner aus Leipzig montiert das letzte restaurierte Bleiglasfenster hinter dem Altar.

21. August 2010

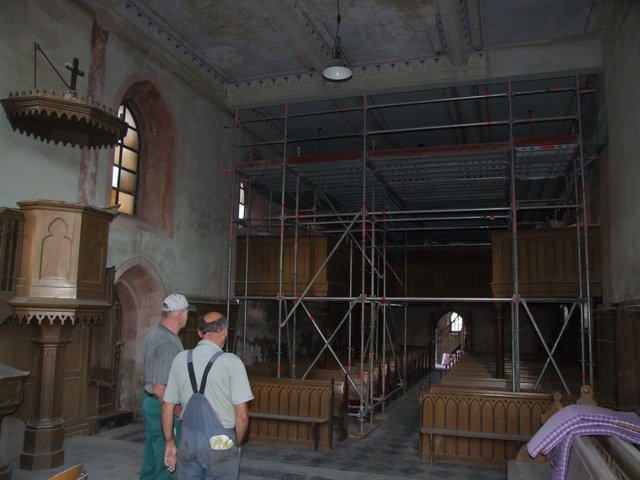

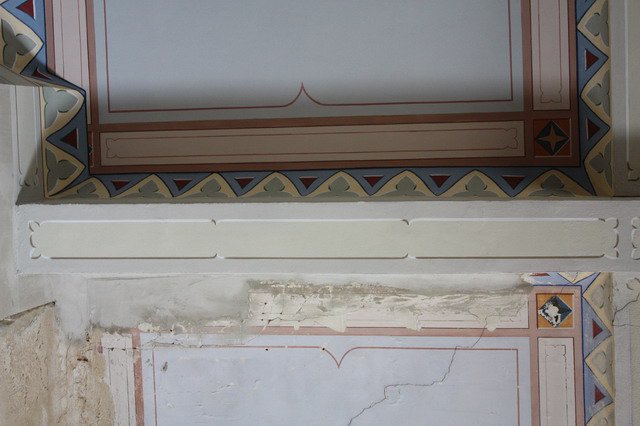

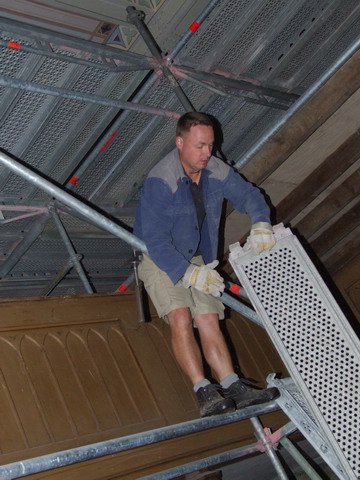

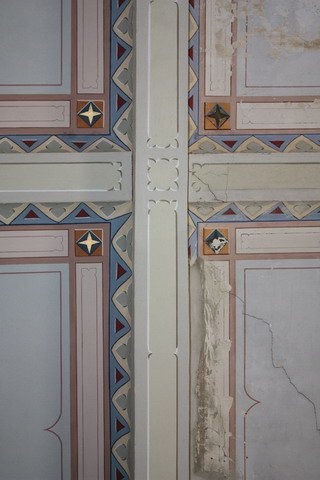

Ab früh 7 Uhr wird das mächtige Innengerüst von 7 Helfern aus dem Ort und zwei Mitarbeitern der Fa. Thyssen KruppXervon demontiert, nachdem Kirchenmalermeister Jens Wirth am Vortag die Restaurierung der Decke zum Abschluss gebracht hat. Auch diese Arbeiten sind sehr gelungen und werden gekrönt von den restaurierten historischen Hängeleuchten an der Decke der Empore, die gleichfalls am Vortag montiert werden konnten.

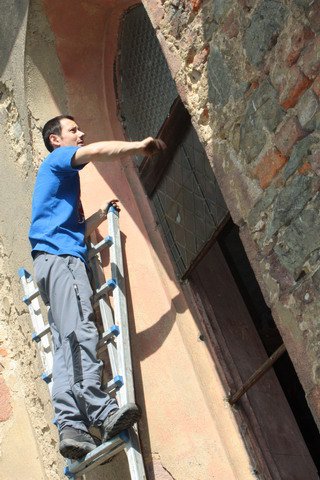

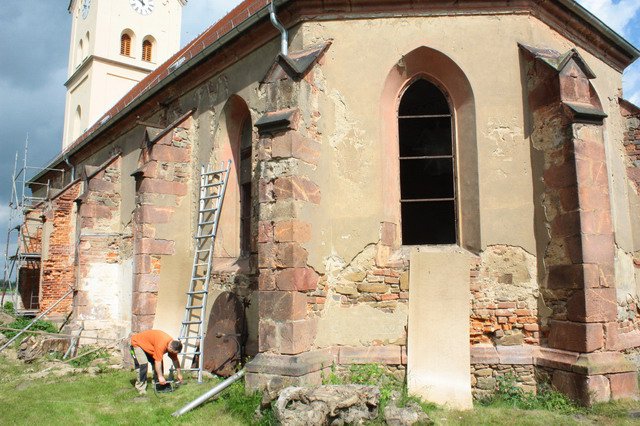

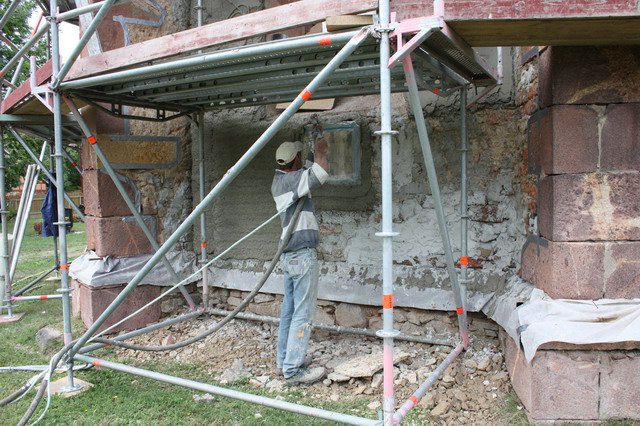

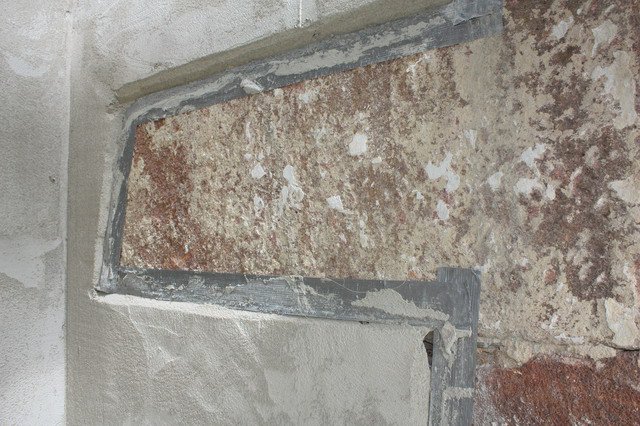

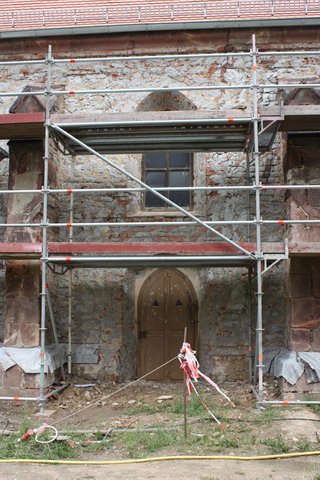

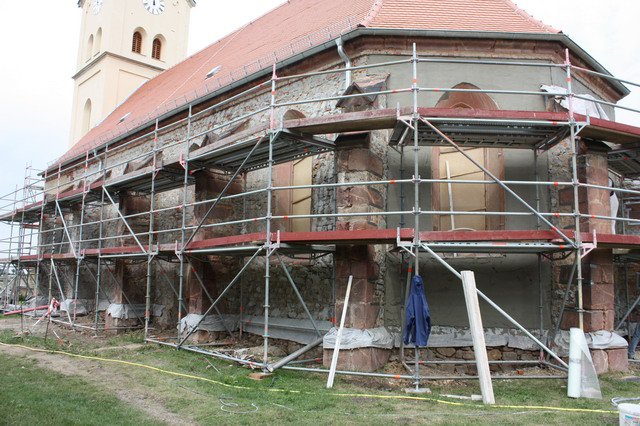

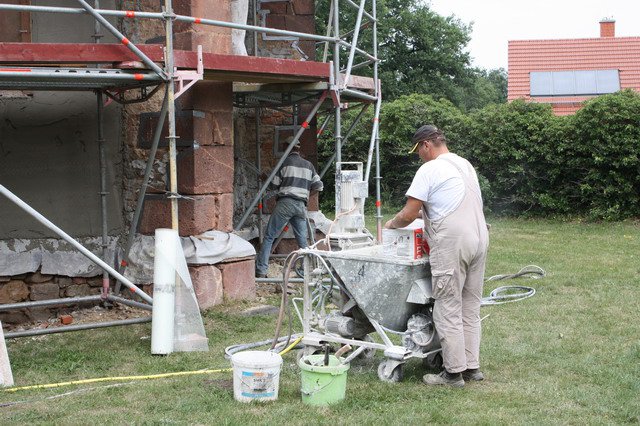

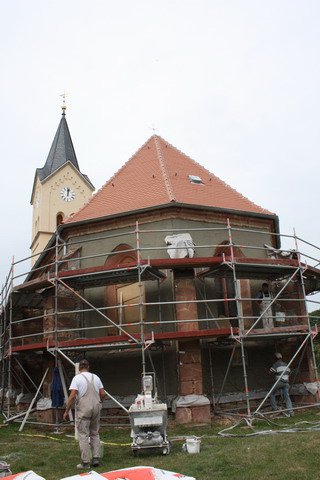

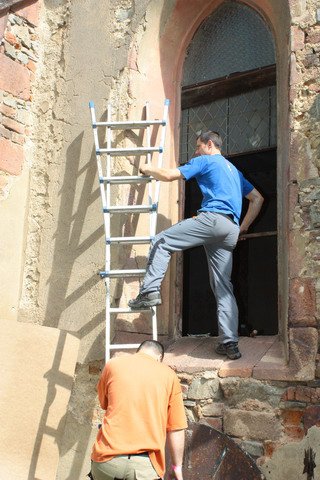

Im Außenbereich sind die Putzarbeiten inzwischen weit vorangeschritten, der Steinmetzmeister Grobe aus Bad Lausick hat die fehlenden Teile des Porphyrgesims an der Südfassade ergänzt, Malermeister Lenz aus Großpösna hat Farbproben für den Anstrich der Fensterleibungen angebracht, Klempnermeister Schröter aus Kitzscher hat die ersten Musterbleche auf den Strebepfeilern montiert und die Holzfenster für das Schiff werden dieser Tage in der Tischlerei Hellriegel aus Trages gefertigt.

18. August 2010

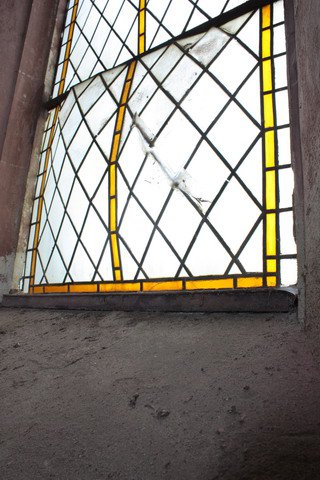

Vier originalgetreu restaurierte Bleiglasfenster wurden am Chor von der Bleiglaserei Kutzner aus Leipzig montiert. Durch die gereinigten oder erneuerten Scheiben fällt viel Licht in die Kirche und man kann sogar nach draußen sehen! Das sieht großartig aus und ist eine ganz neue Qualität des Raumes und auch der Außenwirkung des Gebäudes.

20. Juli 2010

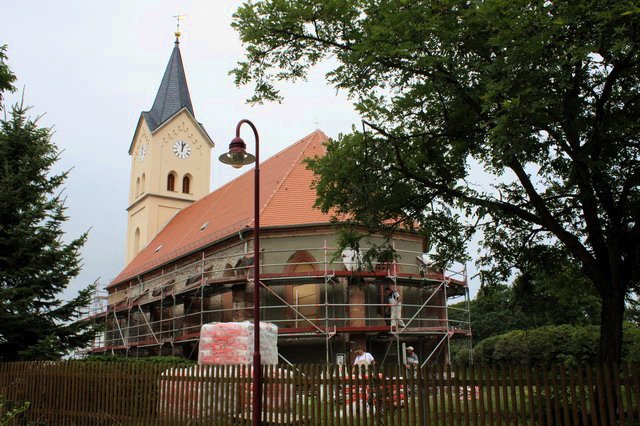

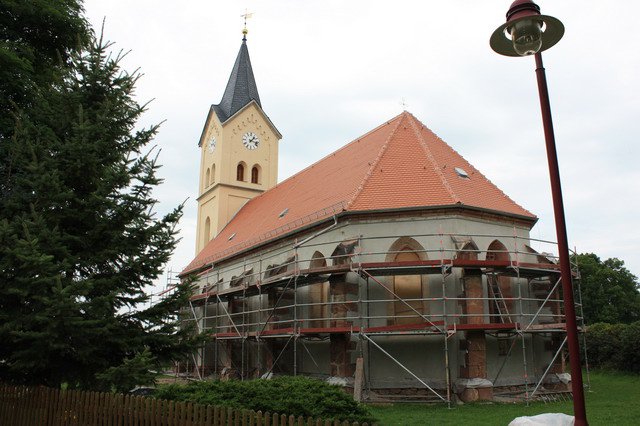

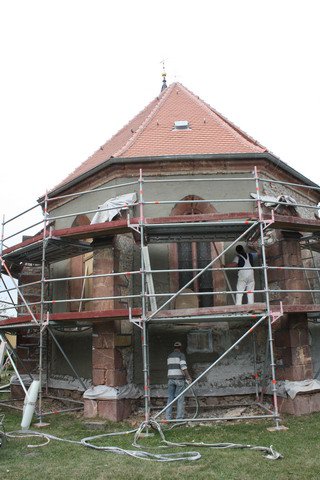

Das Kirchenschiff ist für den ersten Bauabschnitt eingerüstet, die Fa. Tausendfreund aus Bad Lausick beginnt mit der Ausführung der Fassadenarbeiten. Gleichzeitig wird auch das vorhandene Innengerüst von Kirchenmalermeister Jens Wirth für den Anstrich und die Gestaltung der erneuerten Decke über der Empore genutzt. Es geht dieser Tage mit der Sanierung in großen Schritten sichtbar vorwärts.

16. Juni 2010

Die mächtige Wurzel am Pfeiler ist weg. Das war sehr langwierig und mühevoll. Allen Beteiligten ganz herzlichen Dank! Die Fa. Tausendfreund aus Bad Lausick hat unmittelbar danach das Fundament erneuert, so dass der Pfeiler nun wieder standfest ist.

7. Juni 2010

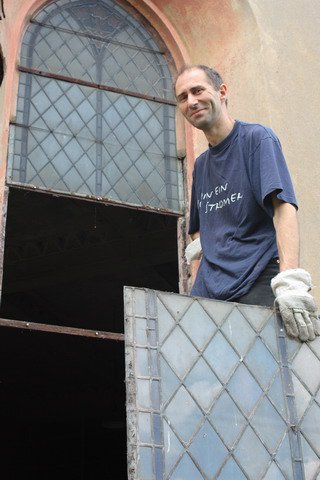

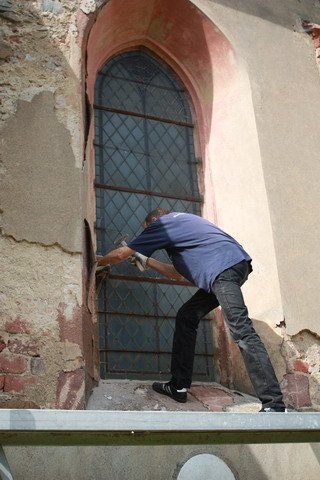

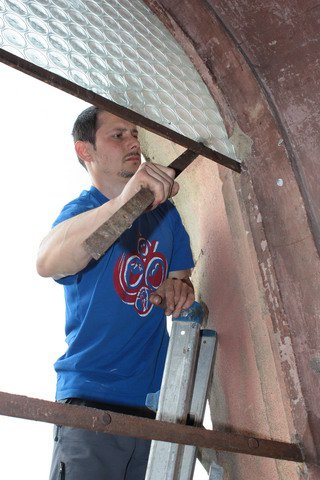

Die alten Fenster werden behutsam für die originalgetreue Restaurierung von der Bleiglaserei Kutzner aus Leipzig ausgebaut.

28. April 2010

Ortstermin mit den zuständigen Denkmalpflegern und dem Baupfleger des Regionalkirchenamts. Es geht um die Auswertung des Befundberichts von Restaurator und Kirchenmalermeister Jens Wirth und die sich daraus ergebenden Festlegungen zur Innensanierung der Kirche, sowie um Konkretisierungen zur Fassadensanierung auf Basis der in Aussicht stehenden ILE-Förderung.

10./12. April 2010

Mit der fleissigen Unterstützung von 8 Helfern aus dem Ort wurde am Vormittag des 10. Aprils gemeinsam mit 2 Gerüstbauern der Fa. Thyssen Krupp Xervon das Raumgerüst für die Fertigstellung der Decke über der Empore aufgebaut. Am 12. April beginnt die Fa. Tausendfreund aus Bad Lausick mit den Verputzarbeiten an der Decke über der Empore.

22. Februar 2010

Der Abschlussbericht der Naturförderungsgesellschaft Ökologische Station Borna- Birkenhain liegt vor. Es wurde bestätigt, dass alle baulichen Auflagen eingehalten sind und es werden Hinweise zum Umgang mit den geschaffenen Brut- und Nistplätzen gegeben. Als Unterstützung der baulichen Maßnahmen haben wir nachträglich eine Zuwendung aus der Umweltstiftung des Landkreis Leipziger Land beantragt.

 Abschlussbericht downloaden... (Größe: ca. 8 MB)

30. Januar 2010

Die Dokumentation der im Januar von Restaurator und Kirchenmalermeister Jens Wirth aus Treuen/Vogtland durchgeführten Befunduntersuchung im Kirchenraum liegt vor. Sie ist Voraussetzung für einen Beginn der Innensanierung. Herr Wirth hat eine sehr umfangreiche und interessante Darstellung erarbeitet, die u.a. zu folgendem Ergebnis kommt: "Die Kirche entspricht heute nahezu unverändert dem Aussehen von 1883, zeigt somit eine in großen Teilen im Originalzustand erhaltene, fast 130 Jahre alte Innenraumgestaltung und Farbfassung. Dies ist ein äußerst seltener und aus denkmalpflegerischer Sicht glücklicher Umstand, welcher der besonderen jüngeren Kirchengeschichte zu verdanken ist. Dieser authentische Raumeindruck mit besonderem Zeugnischarakter sollte auf jeden Fall bewahrt und sensibel restauriert werden."

 Befunduntersuchung downloaden... (Größe: ca. 29 MB)
